Rioleringswerken Markt, Lepelstraat, Dijkbaan, Nieuwstraat, Goorbergenlaan, Hofeinde, Schoolstraat
Stand van zaken/nieuws UPDATE 27/11/2023
Werken Schoolstraat door nutsmaatschappijen en DCA
Het kruispunt Kuiperstraat-Schoolstraat is momenteel nog afgesloten door het slechte weer. De aannemer stelt alles in het werk om dit kruispunt af te ronden. Verwacht wordt in de loop van deze week alles af te ronden zodat Kuiperstraat open kan. Vanaf dan bevindt de werf zich alleen binnen Schoolstraat en het kruispunt met Cardijnlaan. Aan de zijde Cardijnlaan kunnen fietsers en voetgangers in deze fase nog door over het voetpad zijde Kampus in Cardijnlaan.
Nu de bouwwerken aan onze Kampus afgerond zijn en “De Kuiper” bijna wordt opgeleverd, kunnen zowel nutsmaatschappijen als de aannemer voor rioleringswerken en wegenis aan de slag in de Schoolstraat. Dat is de laatste fase van een reeks gecombineerde werken.
- Vanaf eind september/begin oktober komt Fluvius met aannemers werken aan de zijde van de nieuwbouw voor het plaatsen van een nieuwe kabine op het terrein van De Kuiper, de nodige kabelwerken voor elektriciteit en voorzien ook in nieuwe openbare verlichting (zijde De Kuiper) (deze werken worden door aannemers in opdracht van Fluvius uitgevoerd).
- Vanaf 16 oktober tot eind 2023 komt aannemer DCA voor de opstart van rioleringswerken. Deze timing is wel steeds afhankelijk van de weersomstandigheden en mogelijke technische belemmeringen.
- Groenaanplantingen zullen door onze eigen groendienst gebeuren afhankelijk van plant- en zaaiseizoenen.
- Afvalcontainers en -zakken van bewoners in Kuiperstraat-Schoolstraat worden tijdens volledige afsluiting in Kuiperstraat door de bewoners geplaatst aan Den Tip/Kerkstraat of t.h.v. Kuiperstraat 17-19 buiten de werfafsluiting. Hier kan IOK dan ophaling of lediging verzorgen.
Bij doorgang halve rijweg zal IOK de ophalingen aan de huizen kunnen uitvoeren.
Werken Dijkbaan – Lepelstraat door DCA
- Sinds 2 november is aannemer DCA terug aan de slag in Dijkbaan.
- Sindsdien is dan ook de werfzone Dijkbaan dicht en geldt de omleidingsroute voor verkeer, incl. fietsers. Die dag werd meteen gestart met affrezen van asfalt dus doorgaand verkeer is zeker niet meer mogelijk.
- De voorbije weken waren de weergoden ons niet zo gunstig gezind. Aangezien er getracht wordt om de timing zo goed mogelijk aan te houden, start de aannemer eind november de bemaling op ter hoogte van het pompstation. De bemaling wordt nauwgezet opgevolgd en indien nodig bijgestuurd. Bij gunstige evolutie van deze bemaling kunnen de rioleringswerken worden gestart.
- De werfzone in Dijkbaan blijft sowieso van toepassing en afgesloten voor doorgaand verkeer. De werken worden dag per dag gepland en besproken.
Werken pompstation & bergbezinkingsbekken Aquafin door COLAS
- Sinds augustus 2023 is COLAS aan de slag in opdracht van Aquafin om het pompstation in Dijkbaan te vernieuwen, een beter bergbezinkingsbekken te bouwen en de persleidingen tussen het pompstation en de waterzuiveringsinstallatie op Lenteheide (Herentals) te vernieuwen.
- Omwille van de werken aan Lenteheide en Heiken, in combinatie met afsluiting aan Dijkbaan, wordt vanaf 2 november 2023 de weg daar voor ieders veiligheid afgesloten voor fietsverkeer.
Volg de aangegeven omleidingsroutes voor uw eigen veiligheid a.u.b.
Op 3 maart 2021 en 31 januari 2022 waren er online infomomenten over de werken in Lepelstraat, Dijkbaan, Goorbergenlaan, Markt, Nieuwstraat en Schoolstraat in Vorselaar en Hofeinde in Grobbendonk door Aquafin, Pidpa, Fluvius, de gemeente Vorselaar en Grobbendonk. Herbekijk hier de presentaties en de filmpjes van de respectievelijke infoavonden:
- Presentatie informatievergadering 21 augustus 2023 (pompstation en bemaling)
- Opname informatievergadering – deel 1 (Inleiding tot en met slide 4)
- Opname informatievergadering – deel 2 (slide 4 tot en met slide 9)
- Opname informatievergadering – deel 3 (slide 9 tot einde)
- Presentatie riolering- en wegeniswerken 3 maart 2021
- Presentatie riolering- en wegeniswerken 31 januari 2022
- Filmpje | waarom deze werken
- Filmpje | voorbereidende werken
- Filmpje | verloop
- Filmpje | minder hinder vanaf ontwerp
Waarom deze werken?
In het beleidsartikel in Info Vorselaar eind 2020 kon je al meer lezen over de vele rioleringswerken die Vorselaar de voorbije jaren grondig heeft voorbereid met alle betrokken partners. Hierdoor zal Vorselaar na alle investeringen een rioleringsgraad van 93% hebben, bij de beste van heel Vlaanderen. Dit betekent wel dat we ook voor een aantal belangrijke centrumstraten moeten doorbijten. Onvermijdelijk heeft dat veel impact op de mobiliteit en zal dat wel wat overlast met zich meebrengen. Door een gecoördineerde aanpak met alle partners werken we toekomstgericht, efficiënt en hinder- en tijdbesparend.
Aquafin legt in de Lepelstraat (tussen Keizershofstraat en Dijkbaan) en in de Dijkbaan een gescheiden rioleringsstelsel aan. Via dit project willen we het regenwater gescheiden van het afvalwater opvangen en afleiden naar de Schupleerloop en de Aa. Regenwater is relatief proper en hoeft niet gezuiverd te worden. In de riolen en op de rioolwaterzuiveringsinstallatie neemt het plaats in die bedoeld is voor huishoudelijk afvalwater. Bovendien kan de riool bij hevige regenbuien al dat water niet aan. www.aquafin.be/nl-be/particulieren-waar-werken-we/verloop-tijdens-de-rioleringswerken
Pidpa Hidrorio legt in de Lepelstraat (tussen Dijkbaan en Markt), in de Goorbergenlaan (tussen Lepelstraat tot net voorbij de Keizershofstraat), ter hoogte van de Markt, in de Nieuwstraat en later ook nog in de Schoolstraat een gescheiden rioleringsstelsel aan. Ter hoogte van de Markt wordt een bufferbekken uitgebouwd, waarbij maximaal wordt ingezet op herbruik.
Fluvius is rioolbeheerder in Grobbendonk legt meteen samen met ons in Hofeinde een gescheiden rioleringsstelsel aan.

Beide gemeenten voorzien verkeerstechnische ingrepen om de verkeersdoorstroming te optimaliseren en verbeteringen aan het wegprofiel. Op deze manier zullen alle nutswerken, nieuwe wegenis, riolering, afkoppeling van hemel- en afvalwater, nieuwe openbare verlichting, fiets-/wandelinfrastructuur en veilige schoolomgevingen allemaal hand in hand gaan in één groot werk.
>> Bijvoorbeeld voor de Lepelstraat:
- proper water en afkoppeling vuil en proper water
- alle nutswerken ineens in één keer uitgevoerd
- overal een even breed wegprofiel (nu versmallingen die verkeer opstoppen en voor kapotte spiegels zorgen)
- volledig zone 30
- veilige schoolomgevingen (gekleurde plateaus en nieuwe schooltoegangen)
- een duidelijke plaats voor de fietsers (fietssuggestiestroken)
- trager verkeer door smaller wegbeeld (niet echt maar visueel vertragend)
- gebruik van asfalt i.p.v. klinkers > geen trillingen meer

Ontwerp van de wegen
Zoals hierboven al gesteld, worden de werken altijd integraal aangepakt: van gevel tot gevel, inclusief nieuwe weg, voetpaden, openbare verlichting, nutsvoorzieningen, enz. De wegprofielen die overal worden gebruikt staan concreet opgesomd in de presentatie: presentatie infomoment
De plannen zijn beschikbaar via deze linken:
– Dijkbaan deel 1 (juni 2021)
– Dijkbaan deel 2 (juni 2021)
– Goorbergenlaan (juni 2021)
– Hofeinde (juni 2021)
– Lepelstraat tussen Goorbergenlaan & Dijkbaan (juni 2021)
– Lepelstraat tussen Dijkbaan & Markt (juni 2021)
– Markt (juni 2021)
– Schoolstraat (binnenkort beschikbaar)
Heeft u specifieke vragen over uw perceel? Richt uw vraag dan even aan contact@aquafin.be; wegenwerken@vorselaar.be of daisy.colsoul@grobbendonk.be
Over het project aan het Marktplein werd een afzonderlijke pagina opgemaakt.
Wanneer starten de werken?
De nutsmaatschappijen zijn van mei 2021 tot mid 2022 aan de voorbereidende werken aan de slag geweest. Deze werken werden uitgevoerd onder coördinatie van Pidpa en omvatten aanpassingen van leidingen voor drinkwater, gas, elektriciteit, … in samenwerking met Fluvius, Proximus/FiberKlaar en Telenet.
De aannemer DCA nv uit Beerse is sinds 28 februari 2022 aan de slag voor de eigenlijke riolerings- en wegenwerken in enkele centrumstraten. Eerst werden Markt-Nieuwstraat aangepakt. Omdat de werken zo goed verliepen, konden we zelfs de stap naar Goorbergenlaan-Hofeinde vroeger maken (mei 2022), zodat de werken vlotter, beter op elkaar aansluitend en veiliger konden verlopen. Goorbergenlaan werd afgerond op 28 oktober. Op 2 maanden tijd werd hier riolering vernieuwd en de afwerking van de weg en voetpaden verwezenlijkt.
Herstart werken najaar 2023 (update 13/10/2023)
In het totale project Rioleringswerken centrum, werd op 1 november ’22 al de Goorbergenlaan terug in gebruik genomen. Alle werken in het dorpscentrum (kruispunt Kerkstraat/Riemenstraat), Markt en Nieuwstraat (riolering en straat), Marktplein zelf (aanleg, ontharding, plaatsing grootschalige regenwateropvang), Lepelstraat voorbij kruispunt Goorbergenlaan, Hofeinde en ook gedeelte Goorbergenlaan tot aan Keizershofstraat en schoolomgeving Windekind (riolering, straat, fietspad, nutsvoorzieningen) zijn tot nu toe allemaal volledig volgens de oorspronkelijke planning verlopen. Ook het gemeentepark is helemaal klaar en wordt al gretig gebruikt.
Na deze fase was in november ’22 normaal de Dijkbaan aan de beurt: uitbraak, aanleg nieuwe riolering en nieuwe straat, parkeervakken en bomen. Die werken zijn echter niet kunnen starten. Nu de administratieve stappen zijn genomen kan er opgestart worden met de bemaling en kan dus aannemer DCA aan de slag in Dijkbaan. Voorbereidingen worden getroffen vanaf eind oktober 2023. De werfzone van de brug over de Aa tot einde Dijkbaan aan kruispunt Lepelstraat zal vanaf 2 november 2023 volledig worden afgesloten.
Omleidingen
Fase 1 Dijkbaan: deze wordt volledig afgesloten vanaf 2 november.
Omwille van de combinatie met werken van COLAS op Heiken-Lenteheide zal een omleiding worden ingevoerd vanaf 2 november ’23 tot ca. eind mei 2024
- Voor fietsverkeer tussen Herentals-Grobbendonk-Vorselaar:
vanaf 2 november 2023 wordt al het fietsverkeer omgeleid via Watermolenweg, De Troon en Lenteheide, in beide richtingen. Deze omleidingsroute loopt deels over het militaire domein waar een veilige fietsverbinding wordt gemaakt.
Vanuit zijde N153 wordt langs de bestaande fietspaden op N153 en Sassenhout gereden, dus niet langs Meivuurstraat waar omleidingssignalisatie staat. Fietsers via Vorselaarsebaan-Heikenstraat (Netepark/BLOSO) worden daar al afgeleid met signalisaties.
De nodige (voor)signalisatie wordt op alle invalswegen naar Lenteheide-Heiken en Dijkbaan voorzien. Ter hoogte van Watermolenweg worden verkeerslichten geplaatst om veilig over te steken naar/van het fietspad langs Schransstraat & Hofeinde.
Omwille van de veiligheid (zwaar werfverkeer en werfzones) is deze route de enige optie.

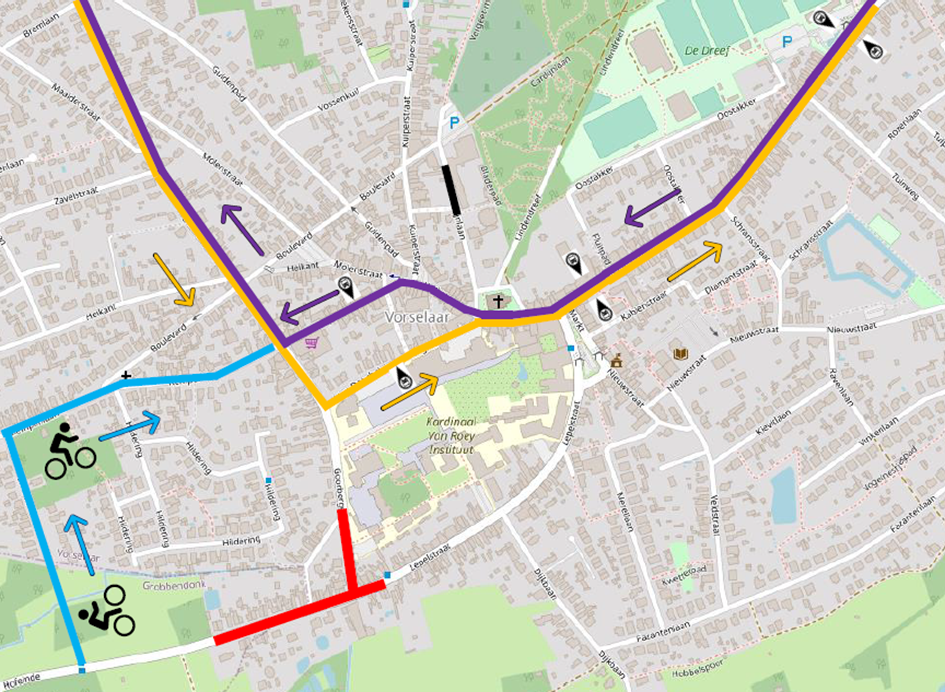

Zie ook onderstaand plan voor meer detail. - Voor ander verkeer: Vanaf 2 november (afsluiten Dijkbaan) blijft doorgaand verkeer langs de standaard routes langs N153-Sassenhout of via N13-Grobbendonk.
Let op: het ANPR traject tussen Herentals en Vorselaar-Heiken blijft van toepassing!
In deze fase van de werken is er géén impact op bussen van de Lijn.

Bij vragen en/of problemen kunnen jullie contact opnemen met onze dienst mobiliteit: mobiliteit@vorselaar.be, tel. 014 50 71 21 of via wegenwerken@vorselaar.be.
Werfzones – enkele richtlijnen
Enkel plaatselijk verkeer van bewoners kan voor en na de werkuren – in samenspraak met de aannemer – op bepaalde plaatsen nog wel binnen de werfzones zelf (bv. naar opritten, inritten parking, enz.). Verdere praktische afspraken worden door de aannemers in brieven aan de betrokken bewoners bezorgd. Hierin staan eveneens de nodige contactgegevens van de aannemer om praktische vragen te bespreken.
We wensen iedereen te vragen de signalisatieborden maximaal te respecteren, voor je eigen veiligheid, die van andere weggebruikers en de medewerkers van de aannemers. Bedankt alvast!
Wat betekenen deze werken voor jou?
In de straat wordt een gescheiden rioleringsstelsel aangelegd. Hierbij worden afvalwater en regenwater apart afgevoerd. Het propere regenwater kan ter plaatse in de bodem sijpelen of langs grachten vertraagd weglopen naar een nabijgelegen waterloop. Als eigenaar van een woning langs het traject ben je verplicht om het afvalwater van je woning (wc, bad, spoelbak, …) onverdund te lozen in de vuilwaterriool. Dat doe je door regenwater uit de afvalwaterafvoer te weren. We noemen dit afkoppelen. Moet je afkoppelen? Dan krijg je gratis advies van onze afkoppelingsdeskundige. Meer info over afkoppelen vind je op onze website: www.aquafin.be/nl-be/particulieren/waar-werken-we/afkoppelen-van-regen-en-afvalwater.
Veel gestelde vragen van de inwoners – FAQ
We verzamelen alle veel gestelde vragen die we tot nu al binnenkregen in een document. Raadpleeg hier.

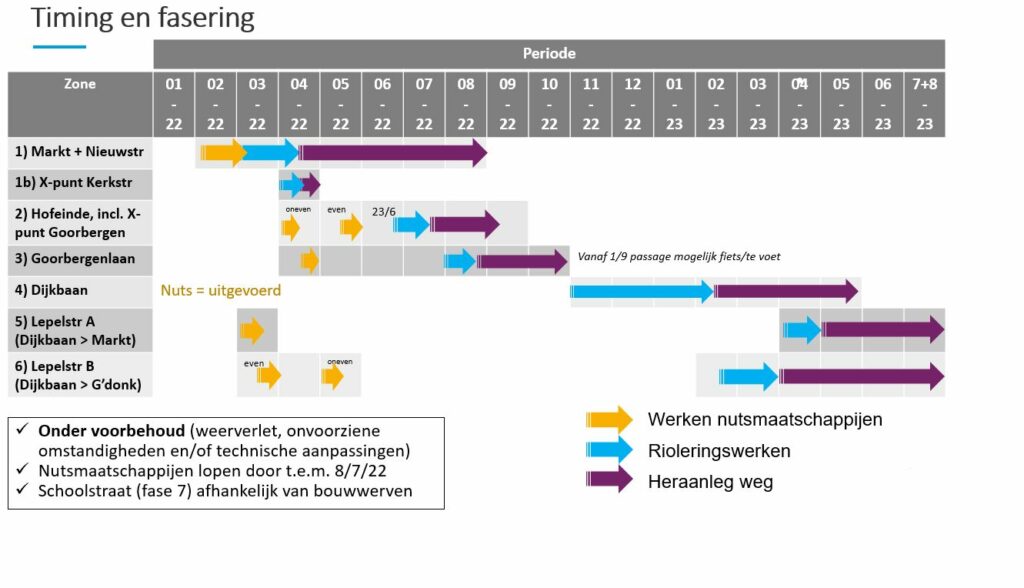

Fasering van de werken (update 30/06/2023)
De werken zullen bewust in verschillende fases worden uitgevoerd (maar liefst 9 aparte zones). Die werden heel grondig voorbereid met het studiebureau, met de drie rioolbeheerders, de twee gemeenten, politie, De Lijn en de verschillende nutsmaatschappijen. De hinder zal ongetwijfeld groot zijn omdat zo’n werken nu eenmaal veel overlast met zich meebrengen maar ze worden wel optimaal afgestemd en telkens wordt voorzien in minder hinder-maatregelen, strikte timing, aparte communicatie naar bewoners en betrokken organisaties én aparte omleidingen zodat die ook gespreid worden. In samenspraak met De Lijn worden ook alternatieve haltes voorzien wanneer dit noodzakelijk is.
In de fasering houden we uiteraard rekening met een aantal factoren zoals de tijd nodig voor uitvoering van een bepaald traject, de mogelijke omleidingsroutes, zo kort mogelijke impact door integrale aanpak, de schoolvakanties, enz. Door weers- of andere onvoorziene omstandigheden kunnen verschuivingen soms noodzakelijk zijn. Houd onze stand van zaken/nieuws in de gaten.
Fase Dijkbaan kon niet aanvangen zoals voorzien (november ’22). Voor meer details verwijzen we naar bovenstaande informatie.

Blijf op de hoogte!
- Vragen over de werken? We verzamelen alle vragen en antwoorden in een aparte rubriek met veelgestelde vragen op deze pagina. Bekijk deze eerste even. Misschien vind je hier al antwoord.
- De meest actuele info vind je steeds hier op www.vorselaar.be/werken.
- Je kan je ook aanmelden voor een nieuwsbrief via e-mail. Stuur je gegevens naar wegenwerken@vorselaar.be.
- Bekijk hier de vorige edities van onze nieuwsbrief.
- Vanaf nu informeren we je verder over het verloop van het rioleringsproject.
Zoals alle openbare werken zullen deze rioleringswerken hinder veroorzaken. We doen er echter alles aan om de hinder waar mogelijk te beperken. Maar na de werken loopt uw afvalwater niet meer ongezuiverd de beek in. Met jouw hulp en begrip werken we aan proper water in alle beken en rivieren. Alvast bedankt!
Meer info en contact
Met vragen over de geplande riolerings- en wegenwerken kan je alle werkdagen tussen 8u en 17u terecht bij het contactcenter van Aquafin op het nummer 03 450 45 45 of via contact@aquafin.be.
